卫生间和屋面渗漏有一大部分是从管根处渗漏的,而造成渗漏的主要原因就是管根处吊洞施工质量较差,结构自防水能力差。所以要重视吊洞的施工质量,不要麻痹大意,对调动要进行专门的质量和技术交底。

   下面讲一下我们一个工地曾经的吊洞施工方案:

  1、模板支设:

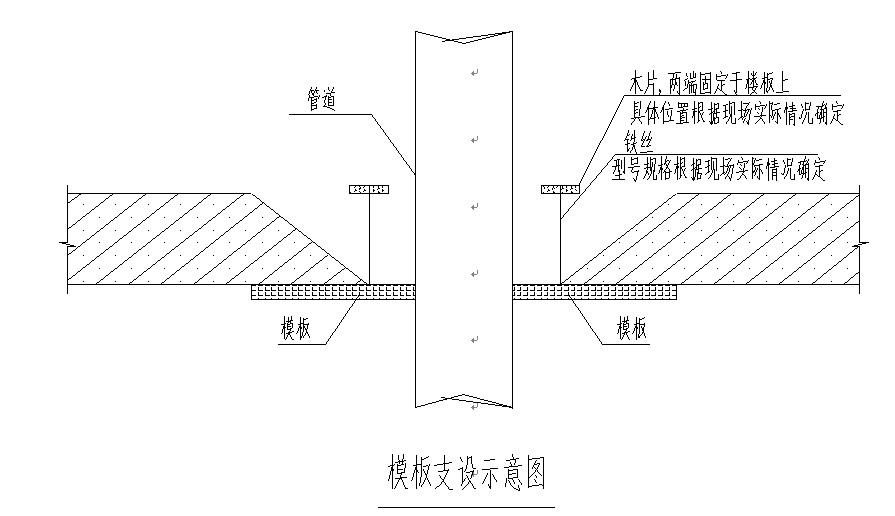

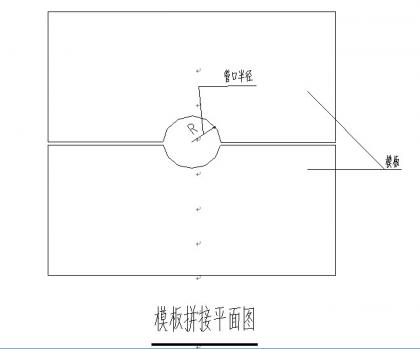

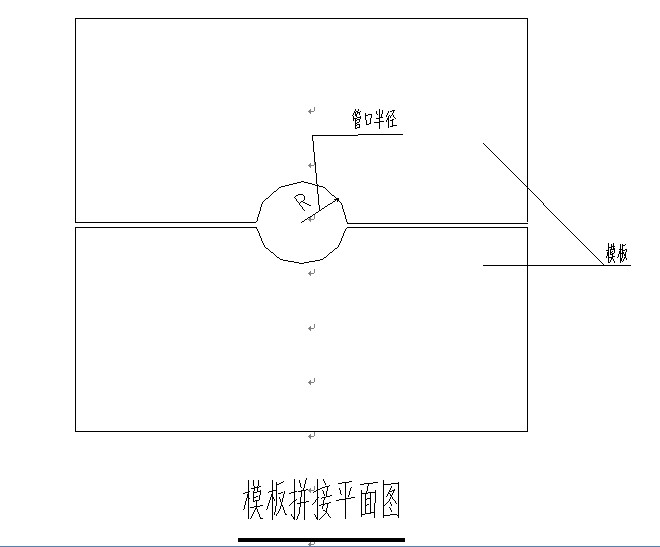

    模板大小根据现场洞口大小而定,采用无褶皱,无破损的模板,在洞口下部支模。支模时,用铁丝吊住模板穿洞支模。待第一层砼浇筑凝固之后,将多余铁丝剪除。模板拼接及支设如下图所示:

    点击查看原图

   点击查看原图

   2、吊洞施工步骤

    (1)洞口混凝土凿毛。在洞口封堵之前,首先将洞口周边凿毛,把洞口周边基层清理干净,凿毛形状为喇叭形。洞口凿除后,由队伍班组长报项目质检员验收,经过验收后方可进入下道工序,不合格重新返工剔凿。

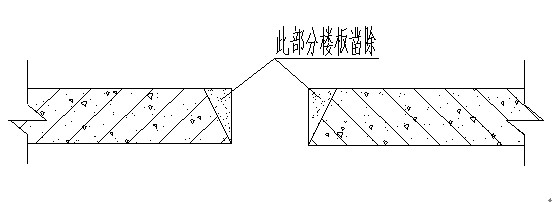

点击查看原图

 洞口混凝土凿除后形状

  (2)混凝土浇筑:混凝土浇筑前,用水湿润剔凿好的混凝土基层,然后进行混凝土浇筑。采用C35细石砼,一个洞口分两次浇筑,第一次浇筑一半,振捣密实。待第一层混凝土凝固后,方可浇筑第二层,第二次浇筑砼前,将未浇筑在砼中的铁丝剪除、移走固定于楼板上的木条,以第一层砼为模板进行砼浇筑,第二次浇筑混凝土比楼板低10mm,表面收光。

点击查看原图

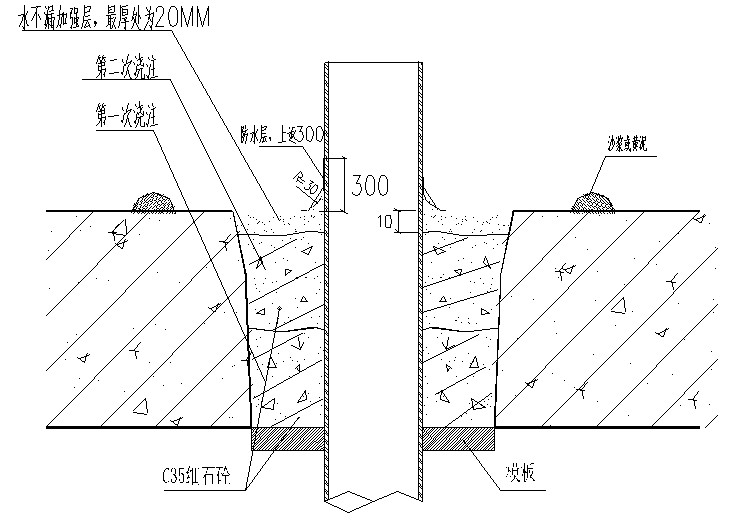

   (3)管道根部细部处理:将混凝土与楼板高差部分采用水不漏进行局部加强。管道根部2cm范围内略高于楼板10mm,且抹30°小圆角。洞口周围用黄泥或砂浆围起30mm左右高的埂,内蓄水做闭水试验,检查是否渗水漏水。

   (5)防水层施工。管道根部封堵完成后,即进行防水层施工。防水层从基层开始沿管道壁上翻300㎜,其材质及相应要求同吊洞所在楼地面。防水层须密实无气泡,无孔洞,无破损且保证厚度达到规定要求。

     以上做法步骤中,项目质检部必须严把质量关,如发现渗水漏水的洞口,应凿除已浇注的细石混凝土,重新按照此做法步骤再次施工。
