来源:建筑工程鲁班联盟

依据国标《砌体结构工程施工质量验收规范》GB50203:填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑14d后进行,但未对顶部做法做出具体要求,目前有两种施工工艺:斜砌和塞缝。
  • 传统工艺是顶砖斜砌,但是并不能有效地实现砌体与主体紧密结合,连接处开裂问题较为严重;

  • 取代工艺是顶部塞缝,采用防腐木楔结合膨胀混凝土或砂浆填塞,解决了交接处裂缝质量通病。

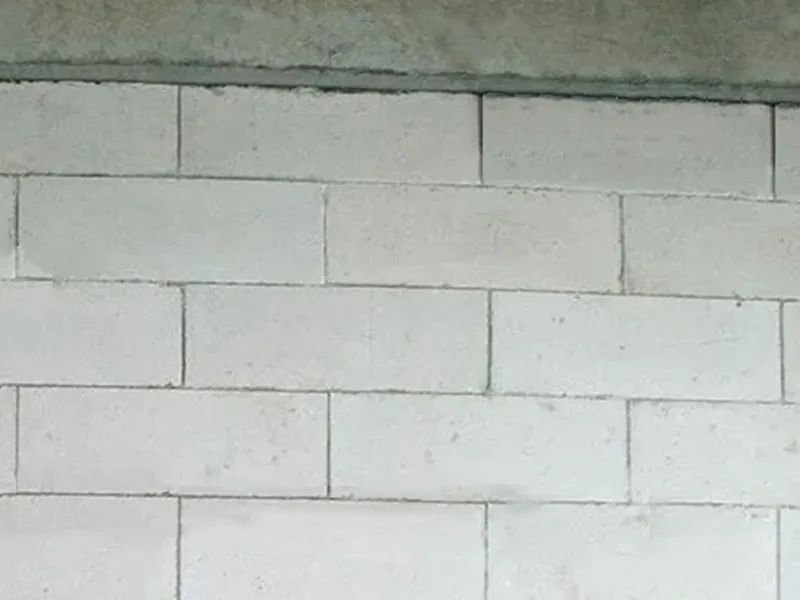

斜砌

塞缝

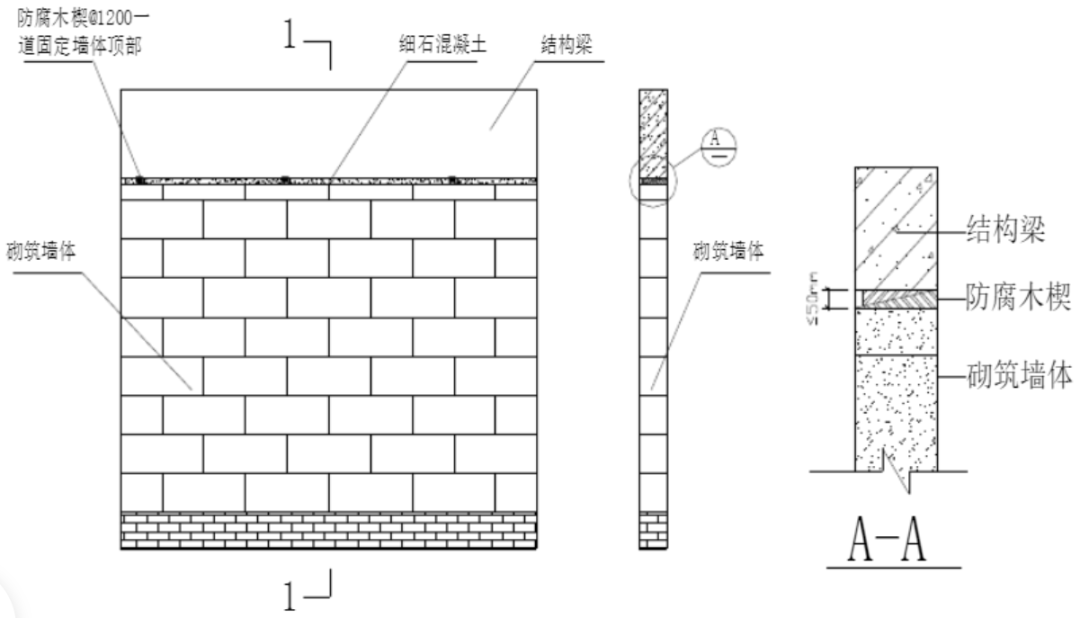

顶部塞缝施工工艺要点

顶部塞缝施工工艺,是填充墙砌筑至距离主体结构梁底30~50㎜缝隙时,按照国标留置14d,待墙体达到强度并充分沉降后,在缝隙内间隔交错塞进防腐木楔,预先给墙体施加压力,然后采用膨胀混凝土或砂浆塞缝密实。

01缝隙宽度

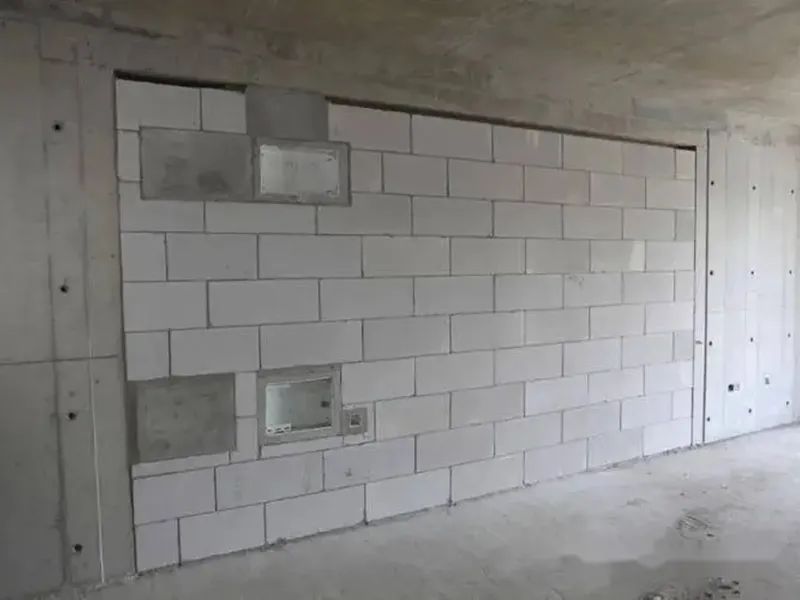

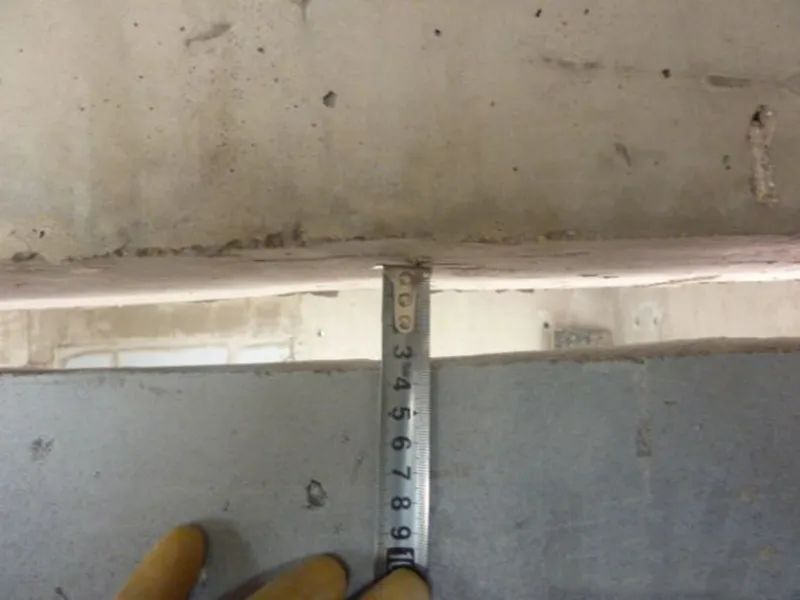

填充墙顶部与主体结构底部预留缝隙应控制在30~50㎜之间,施工前应排版先行,严格控制顶部缝隙及砌筑灰缝宽度,生成排砖图后依图备料并依图施工,确保一次成优。

排砖先行

预留缝隙宽度控制

02墙体沉降
填充墙砌筑完成后,要充分养护并按照国标留置14d,以保证砌筑灰缝砂浆达到强度并完成收缩,墙体后期不再沉降。
墙体静置14d完成沉降

03防腐木楔
防腐木楔提前采用防腐沥青浸泡并晾干,缝隙两侧交错塞入,间距≤600㎜,塞紧为宜,如有露出墙面部分采用钢锯切除,切勿暴利施工,以免破环砌体结构。

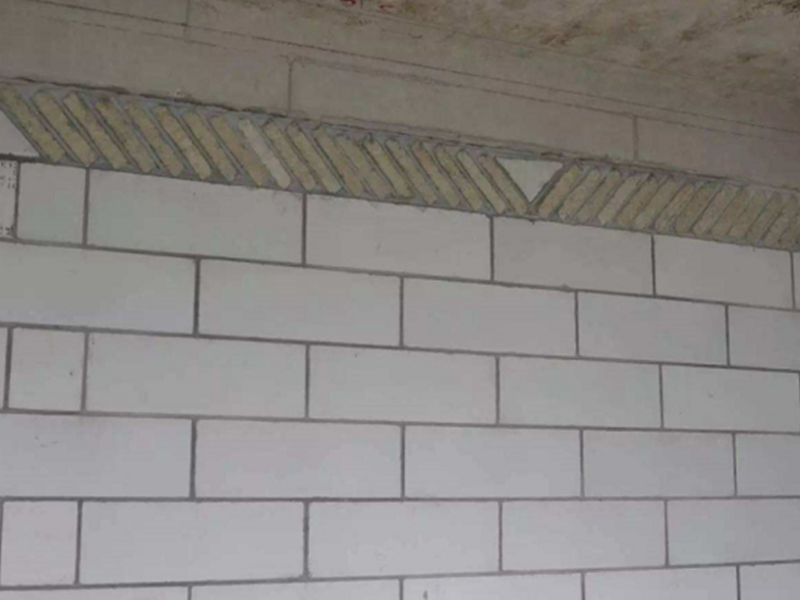

塞入防腐木楔

木楔间距控制

04砂浆塞缝

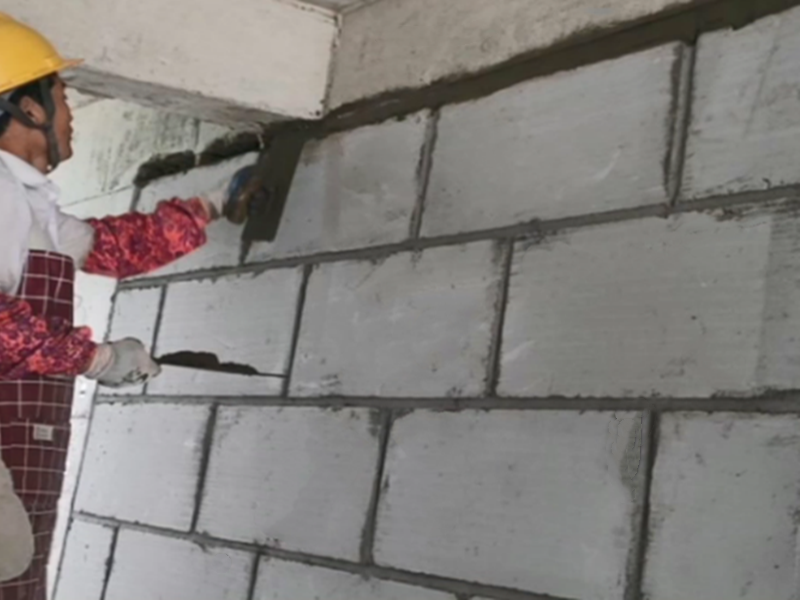

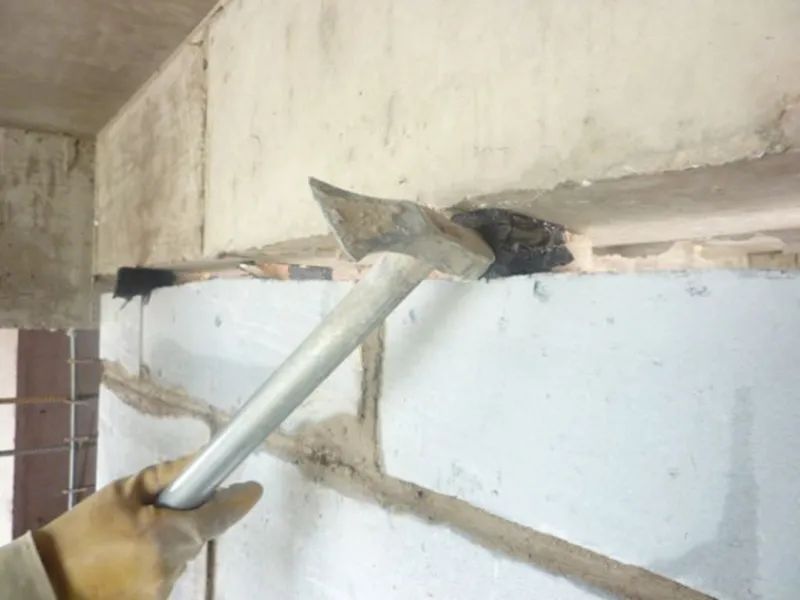

塞缝宜采用干硬性微膨胀水泥砂浆,严格严格控制配合比及膨胀剂含量,现场施工严禁随意加水以免水灰比过大导致开裂;塞缝应分两侧进行,一侧塞缝完成并充分凝固后再进行另一侧施工,抹至与墙面齐平并保证填塞密实度。

塞缝施工

塞缝完成

填充墙顶部施工:塞缝取代斜砌,不仅减小了施工难度,提高了施工效率,更重要的是有助于降低砌筑墙体与主体结构之间的开裂通病,降低综合成本,提升质量水平。
