37  罩面板安装必须牢固,无脱层、翘曲、折裂、缺角掉楞等缺陷,表面应平整、洁净、颜色一致,无污染、反锈、麻点和捶印。罩面板的接缝应宽窄一致、整齐;罩面板的压条应宽窄一致、平直、接缝严密。

    38  粉刷用的石灰膏应用块状生石灰淋制,淋制时必须用孔径不大于3 mm×3 mm的筛过滤,并贮存在沉淀池中,熟化时间,常温下一般不少于15d,用于罩面时,不应少于30d。抹灰用石灰膏也可用磨细生石灰粉代替,其细度应通过4900孔/cm2筛。用于罩面时,熟化时间不应小于3d

    内装饰施工前,应保证门窗框的垂直度,门窗框周边的缝隙应用水泥砂浆嵌固牢实。石灰砂浆抹灰的门窗洞口应用13水泥砂浆做明护角,护角高度不应低于2m

    抹灰表面应光滑,接搓平整,线角顺直、清晰。

    室内及阳台窗的窗台面面层,不应用混合砂浆或纸筋灰抹面。

    水泥砂浆不得粉在水泥混合砂浆等软粉刷层上。

    39  墙面刷浆时,应对踢脚线、台度、地面等进行成品保护,

以便保持成品本色。

    水泥楼地面、台度、踢脚线等不宜采用套浆处理。凡经套浆处理的楼地面、台度、踢脚线的房间,质量检查人员应严格检查空鼓裂缝问题。

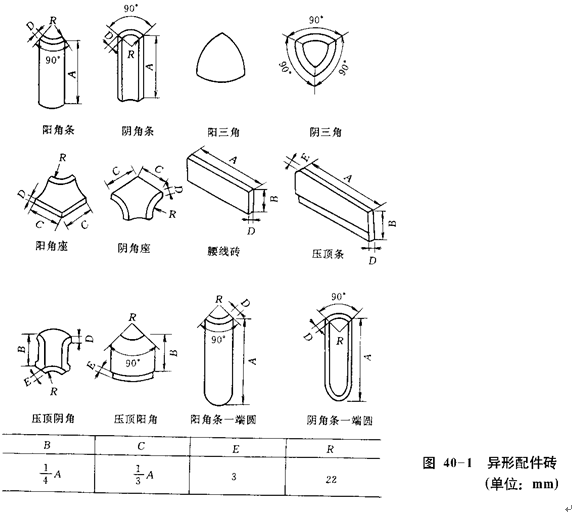

    40  面层采用瓷砖者,瓷砖的异形配件砖应齐全,且不宜错缝(骑缝)粘贴,小于40mm的小条瓷砖宜禁用,水电管器件周围应套割吻合,不应出现超过5mm以上的缝隙。异形配件砖如图40l

41  楼梯间是行人上下必经之路,属公共场所,应注意楼梯间墙面、斜板下抹灰及休息平台处装饰线角的处理。为避免楼梯上的污水污染板底,宜在栏杆扶手一侧的踏步斜板下做3040mm宽滴水线;踏步上宜做挡水线,宽度以出扶手立杆 10mm为宜。楼梯面层施工

点击查看原图

完成后,宜用角铁或其他有效方法进行成品保护。

    楼梯平台与外墙为涂料墙面的护墙(栏)顶面应粉出向内的排水坡(一般为6%的排水坡),洞口项面应做滴水槽,两侧面宜做与滴水槽同宽、同深的凹槽,在护墙(栏)顶面做档水凸肩。如设计同意,也可在两侧面加砌(浇筑) 120mm厚砖墙(混凝土墙)后,再在两侧面做与滴水槽同宽、同深的凹槽,在护墙(栏)顶面做挡水凸肩。

    对非封闭外走廊或联廊,宜在护栏一侧设地槽,走廊或联廊地面坡向地槽,槽底坡向排水管。

    42  必须重视和提高预制板的灌缝质量,以克服板间出现板向裂缝的通病。预制板下四间的缝宽不宜小于20mm,用角铁或方木作底摸,用螺栓吊杆或加立撑固定。预制板安装完毕后,应及时灌缝,板缝应清洗干净,并刷素水泥浆一遍,然后用12水泥砂浆灌缝约20mm厚,后用C20细石混凝土灌缝。为利于顶棚装饰和面层与预制板面的结合,灌缝混凝土宜比上下板面均低310mm,灌缝混凝土应捣插密实。灌缝后应严格控制施工荷载,防止荷载过于集中,以免破坏灌缝质量。对于无法拆除底模或拆模困难的预制板缝,板缝宽也宜为20mm,但底模可采用一次性廉价材料,如不能保证板缝混凝土的养护时间(常温下一般养护不少于3d),则灌缝亦可待结构施工上一层时,灌注下一层结构的板缝。

    凡搁置预制楼板的外墙部位,应采用不低于C15的细石混凝土整浇,不得填半砖代替。

    43  楼地面粉刷工程一般应在顶棚、墙面施工完毕后进行。如需先粉刷楼地面时,则应采取有效的保护措施,并应保证楼地面面层适宜的养护期(常温下一般不少于7d)。严禁在已施工好的楼地面上拌和倾倒砂浆。

    大理石、花岗石板材表面应平整、边缘整齐、棱角不得损坏,表面不得有隐伤、风化等缺陷,不应采用易退色的材料包装及覆盖。在铺贴前,板材应按设计要求,根据石材的颜色、花纹、图案、纹理等进行试拼编号,品种不同的板材,不得混杂使用。

    用大理石或花岗石铺设的板块楼地面,应严格控制相邻板块高差,以避免因相邻高差过大而影响使用,或因采用局部打磨而严重影响观感质量。

    水磨石地面面层的颜色和图案应符合设计要求。水磨石面层的石粒应采用坚硬可磨的白云石、大理石等岩石加工而成。石粒应洁净、无杂物,同颜料的面层应使用同一批水泥。水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用酸性颜料,同一彩色面层应使用同厂、同批颜料。

    水磨石面层与基层的结合必须牢固无空鼓,表面应光滑,无裂纹、砂眼和磨纹。石粒密实,显露均匀,颜色图案一致,不混色。分格条牢固、顺直、清晰。

    44  大开间楼地面面层施工时,宜在建筑物轴线位置、承重梁部分用玻璃条做分隔处理或预留宽10mm、深15mm的分格缝,缝内嵌填油膏。

    面层为水泥砂浆(细石混凝土)、水磨石、陶瓷锦砖面层等不同做法的楼地面,在其交接处宜用玻璃条留设变形缝。其交接部位应设在门框的裁口位置,做到结合部位清晰、美观、面层均为水泥砂浆(细石混凝土)的楼地面,也宜在门框的裁口位置留设变形缝。

    45  对板块楼地面工程,应对房间、厕浴间、楼梯平台、走廊、大厅等进行找方,并应根据图纸尺寸核实结构实际情况,以大面排整砖为原则,绘制施工大样。具体做法是:先根据板块尺寸在楼地面上弹线,然后再决定墙面不同处找平层的厚度以及地漏、隔断、洗涤池等的位置,以免出现“破活”。

    46  当设计未明确时,厕所、盥洗间、阳台、外走道等地面应较居室、工作室等地面相对降低20mm。阳台落水头、厕所、盥洗间等的地漏应低于安装处排水表面5mm。墙四周应做成高出地面120 mm的“盘子型”。

    47  水泥踢脚线的出墙厚度宜为68 mm,上口应抹压平整,不应有毛边;预制水磨石、大理石、花岗石等踢脚板外露上口应磨光,出墙厚度宜为810 mm,四角应交圈,其阳角部位宜割角镇贴。

    48  整体楼梯踏步相邻两步宽度,高度差不应超过20mm;板块楼梯踏步相邻踏步高差不应超过15 mm。结构施工产生的偏差,应在粉刷和板块安装前进行调整。

    49  踏步的防滑条,设计如无规定者,宜用115水泥钢屑浆,入槽深度宜为6 mm左右,突出踏步面的弧高宜为45 mm(过高影响使用功能)。花岗石、地砖等材料踏步也应有防滑处理。

    50  浴厕、阳台和需排除液体的楼地面,严禁倒泛水。穿过楼地面的管道四周缝隙必须用混凝土仔细捣实。并且在管周留深20mm、宽1020mm凹槽,用防水油膏填嵌密实。做楼面面层时,对整体楼面,应在管子四周粉出高于楼面30mm以上的锥体;对板块楼面,应在管子四周先粉出高于楼面20mm以上的适宜形状(方形、多边形等)的块体,块体表面和侧面镶贴与接面面层材料一致或颜色协调的材料。

    51  对浴厕间、厨房间等有地漏的楼面,应进行蓄水试验。蓄水时最浅水位一般不应低下20mm,浸泡24h后撤水,经检查无渗漏且无积水为合格。检查数量应为全部此类房间。
